从去年2月启动,12月12日正式开工建设,盘江普定2×66万千瓦燃煤发电项目在不到10个月时间里,实现了项目从落地到开工。



3月28日,一场围绕如何确保工期、在接下来的施工中高质量完成建设的大讨论在项目建设单位盘江(普定)发电有限公司上演。

“施工现场地质条件复杂、溶洞较多,为施工带来不小难度;现阶段桩基数量较多,桩基检测等待时间较长,无形中延长了施工工期……”盘江(普定)发电有限公司党委书记毕远会简洁地陈述现实问题。

经过在场专家团队及设计院人员的一番商议,合理利用等待检测的时间、提前将下一步工序所需的材料准备好并按照图纸要求预制完成、等桩基检测完毕立马就能着手整个平台的施工,成为“抢时间”的最佳举措。



这样的讨论会议,在盘江(普定)发电有限公司推动该项目施工以来,一直不断进行。及时传递现场信息,组织专家团队对基础处理方案进行评审、提出处理措施,组织设计院按要求快速修改设计图纸,只为了对项目施工未雨绸缪、提前谋划,优化设计,合理节约投资。


盘江普定2×66万千瓦燃煤发电项目,是贵州能源集团与安顺市政府签订《战略合作框架协议》建设贵州安顺新型综合能源基地盘江多能互补一体化项目的重要组成部分,被列入2022年贵州省重大工程和重点项目名单。


该项目总投资约52亿元,在普定县城西南方向约11km处的兔儿山规划建设2台66万千瓦超超临界二次再热燃煤发电机组,同步按照超低排放标准建设脱硫、脱硝及除尘设施,配套新建铁路货场专用线,总占地面积约1405亩。

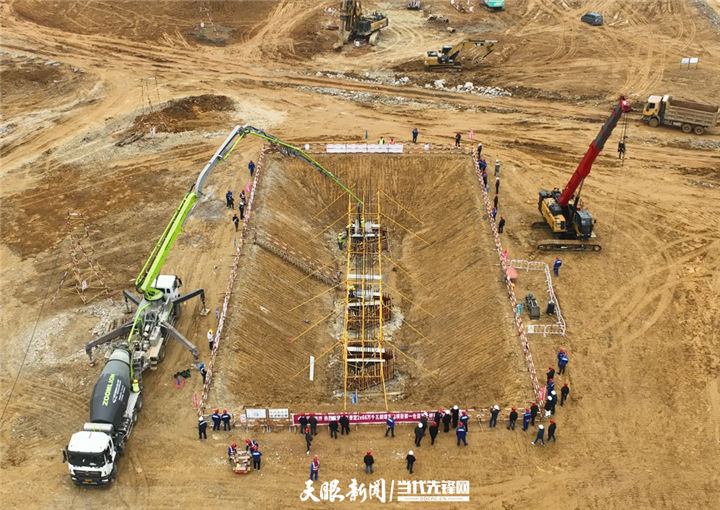

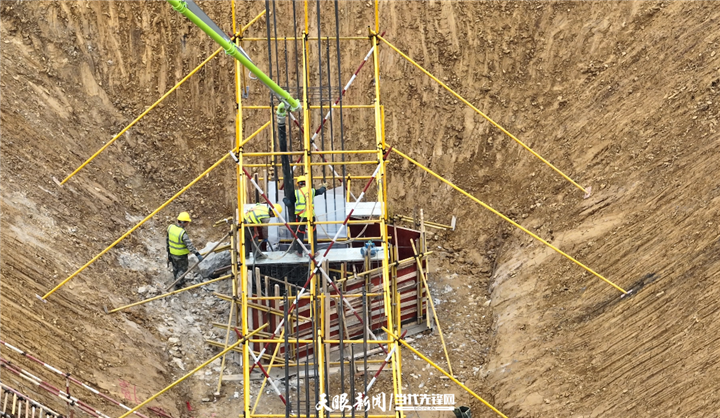

开工至今,整个项目工作面已经全面铺开。2月28日,是该项目的一个重要节点,当天,主厂房浇筑第一罐混凝土,预示着整个工程建设进入“正轨”。


“得益于当地政府的大力支持以及良好的政企长效协同协调机制,为项目建设集聚了强劲动能,加快推动项目建设提速提质提效。”毕远会介绍,目前,厂区三通一平工作已基本完成。

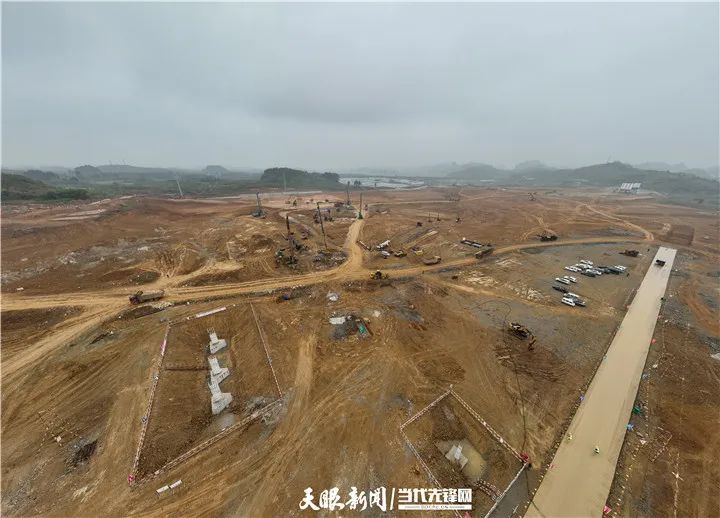

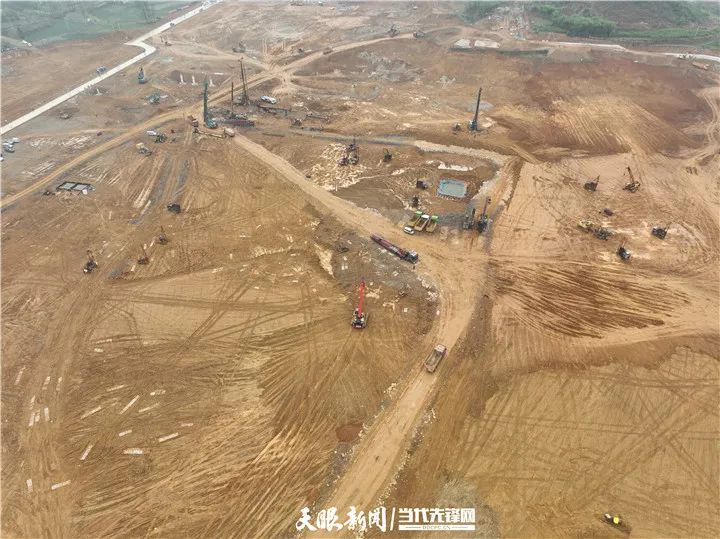

“这几天,我们每天有约300人在项目上忙碌着。从明天开始,旋挖机将增加到9-10台,到本周末大约有15台,这意味着每天钻孔数量最多时能达到70个左右。到4月初,能有四百多人同时在现场施工。”毕远会说。



三大主机厂正在有序安排生产;


高边坡抗滑桩浇筑已全部完成,正在进行冠梁施工;


主厂房B-C排、汽机大平台、汽机基座地基处理施工图终稿设计已完成,正有序开展桩基施工勘察工作,并协调总包方加快桩基施工和施工图设计,尽快启动全面建设工作;


工地智慧化管理系统正在建设中,其中基建MIS系统和门禁系统已建成投运,其他相关系统正在有序推进……


集众智定良策,合众力兴建设。截至2月底,盘江普定2×66万千瓦燃煤发电项目累计完成工程支付约5.56亿元,参建各方正以高标准设计、高质量施工、精细化管理高质高效推进项目建设中。


“我们计划到六月份实现主厂房的基础出零米、七月份开始进行主厂房锅炉钢架安装、今年底实现锅炉受热面吊装。力争2024年底,首台机组建成并网发电,2025年第一季度第二台机组并网发电。”毕远会说。
