能源重大项目传捷报 预计12月底正式投运

贵州省能源局门户网站  http://nyj.guizhou.gov.cn  发布时间:

字体: 打印本页 关闭本页   
  • 索引号: 000014349/2022-4305378
  • 信息分类: 重大建设项目
  • 发布机构:
  • 发布日期:
  • 文号:
  • 是否有效:
  • 信息名称: 能源重大项目传捷报 预计12月底正式投运

500千伏奢鸭线全线贯通

12月8日11时10分,随着奢香至鸭溪500千伏输变电工程黔西段N89-N106号塔顺利完成导线展放工作,奢香至鸭溪500千伏输变电工程(以下简称“500千伏奢鸭线”)实现全线贯通。工程已进入投运前的冲刺阶段,还将开展剩余1个放线流程段的导地线展放、紧线、附件安装、自检消缺及总体验收等工作,预计12月底投运。

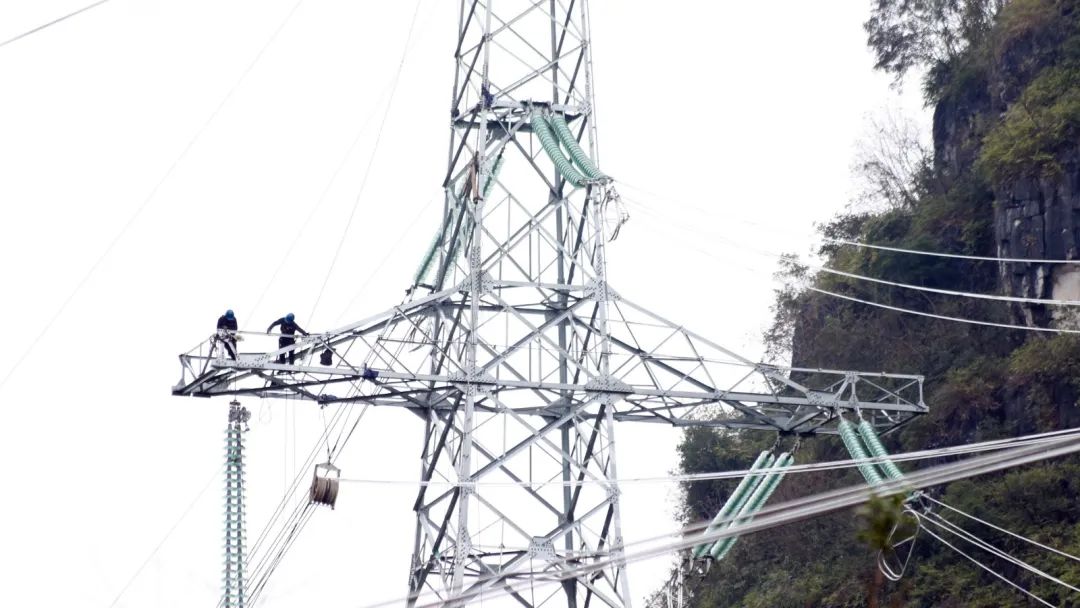

工作人员开展500kV奢鸭甲线整体验收工作,进行N193号杆塔至N194号杆塔走线。


  党的二十大报告提出,要加快规划建设新型能源体系,统筹水电开发和生态保护,积极安全有序发展核电,加强能源产供储销体系建设,确保能源安全。作为我省能源方面的重大产业项目,500千伏奢鸭线是我省新能源消纳重点电网项目,是毕节市水电、风电和光伏、威赫电厂等富余能源的送出通道,对于贵州构建电网“三横两联一中心”500千伏主网架结构具有重要意义。

  毕节是贵州北部最重要的新能源基地,拥有丰富的太阳能、风能等“绿电”资源。毕节市能源局数据显示,目前,全市光伏技术可开发资源约3028万千瓦,约占到全省总量的30%。100米高度风速大于4.5米/秒的技术可开发风电资源932万千瓦,约占全省总量的31%,“十四五”期间,将新增新能源装机1320万千瓦。

  “500千伏奢鸭线途经毕节市的黔西市、金沙县、大方县,遵义市的播州区。建成投运后,将满足黔北地区富余电力的送出需求,进一步打通贵州北部能源送出通道和西电东送北通道,大幅提升贵州省清洁能源消纳和外送能力。”南方电网贵州电网建设分公司工程部副总经理胡力介绍,500千伏奢鸭线将进一步完善贵州500kV网架结构,为提高奢香变供电可靠性和毕节电网防冰抗灾能力奠定坚实的基础。

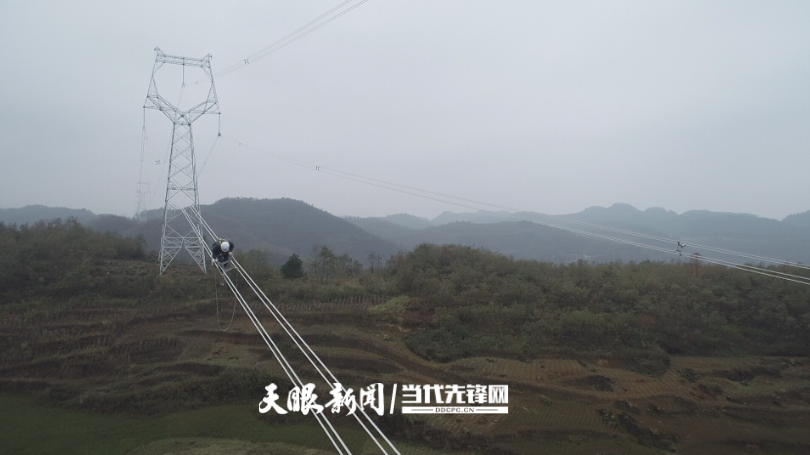

12月8日,500千伏奢鸭线全线贯通仪式举行。


  南方电网贵州电网建设分公司业主项目经理郑世寅介绍,500千伏奢鸭线全线总长130公里,自今年1月开工,建设以来,遇到了变电站与周边线路“间隔推磨”、原材料运输困难、施工难度大等难点。在毕节供电局、遵义供电局和贵阳供电局大力支持下,贵州电网建设分公司、贵州送变电有限责任公司、贵州电力建设监理咨询有限责任公司和中国电建集团贵州电力设计研究院有限公司通力合作,克服施工难度大,疫情等影响,有力实现项目顺利推进。

  “线路途经地,多岩石、喀斯特地貌,地形起伏大,所幸,在大家的共同努力下,我们精心设计调整线路、采用马帮运输、采取水磨钻施工等多种方式,攻坚克难,确保项目有序推进。”郑世寅说,下一步,项目部将认真贯彻落实党的二十大精神,加强党建引领,按计划高质量做好投运准备,加快工程验收进度,确保工程于今年12月底如期投运,在融入和服务多彩贵州现代化建设新篇章中贡献力量。


 500千伏兴独线工程全线贯通

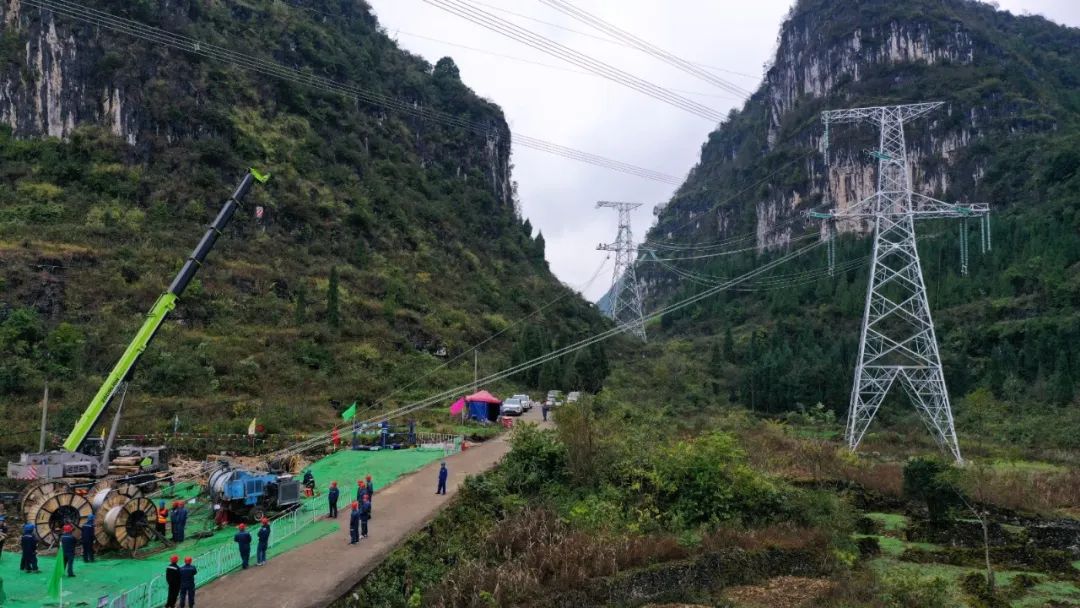

12月8日16时,随着G144号牵引场内最后一相导线顺利牵引到位,放线工作全部完成,贵州兴仁换流站至独山500千伏线路工程(以下简称“500千伏兴独线”)全线贯通,预计本月底建成投运。



  500千伏兴独线工程是贵州电网“西电东送”南部通道,是全省“三横两联一中心”目标网架结构的重要组成部分,投产后将缓解黔西南地区富裕的风电光伏并网外送压力,增加电网运行方式灵活性,进一步完善贵州500千伏主网架结构,增强系统运行适应性,提高黔电外送能力。
  500千伏兴独线工程起于兴仁500千伏换流站,止于独山500千伏变电站,线路总长260千米,共新建铁塔575基,总投资7.8亿元。横跨兴仁、贞丰、望谟、紫云、镇宁、罗甸、平塘、独山八个县市。
  自项目开工建设以来,贵州电网建设分公司调集精兵强将组建业主项目部,根据工期要求,倒排工期、挂图作战,各参建单位工作人员下沉基层,深入现场,多措并举抓安全,成立500千伏兴独线工程临时党支部,统筹指挥项目建设,加强对内外部单位的协调沟通,逐一克服施工难度大、交叉跨越多等一系列问题,为兴仁换流站至独山500千伏线路工程全线贯通提供了坚强保障。

  项目建设过程中,受到疫情等多种原因影响,贵州电网建设分公司坚持“任务不减、目标不变”工作目标,充分发挥临时党支部的战斗堡垒作用,组织各参建单位倒排工期,优化施工方案,加大施工及管理力量投入,顺利啃下“硬骨头”,确保了工程建设安全稳步推进。

  下一步,贵州电网建设分公司将扎实开展验收、消缺等后续工作,确保整个工程按期投运。
