省重大电力工程项目建设现场,因党员干部认真学习、热烈讨论党的二十大报告而迅速“升温”。大家纷纷表示:要投入十分的热情,铆足干劲抓好项目建设。



  在500千伏兴独线N227施工现场,党员突击队正在使用遥控飞行器展放牵引绳,查看张力机、地锚坑的情况,为现场放线工作做准备,接下来的5天时间里,突击队将会架设起7500米的导线。该工程目前已全面进入铁塔组立、导线架线建设阶段,计划于今年12月30日建成投产。


  500千伏兴独线工程是贵州电网“西电东送”南部通道,也是贵州电网“三横两联一中心”网架结构中最重要的一横。该工程是黔西南州火电、风电和光伏等富余能源送出通道。建成并投入使用后,将进一步完善贵州500千伏主网架结构,提高供电可靠性和黔电外送能力。

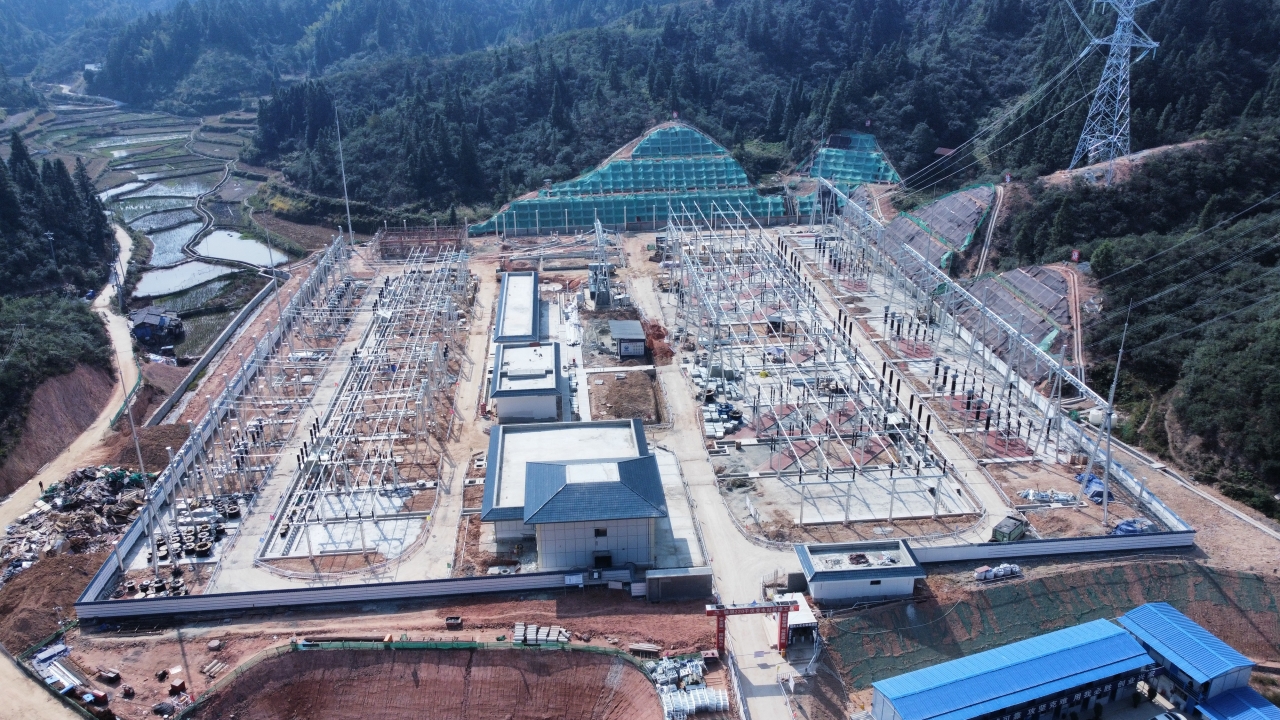

  与此同时,我省“220千伏电网县域全覆盖”各项目现场的建设也十分火热。其中,截至10月18日,220千伏锦屏变输变电工程的变电进度完成90%,线路进度完成90%。新建工程目前正在进行组网调试阶段,总体进度完成90%,预计11月建成投产。建成后将锦屏县域电网的供电可靠性,同时完善凯里电网的220千伏骨干网架,对整个黔东南州的经济发展提供坚强电力保障。


  在黔北地区,220千伏正安变输变电工程的变电进度完成85%,线路进度完成94%。目前正在进行二次设备安装及调试工作,总进度完成85%,预计11月建成。建成后将为正安县及遵义东北部电网新增负荷提供充足的电力供应保障,为区域经济建设提供强有力的电力保障。


  “电力事关经济发展,事关民生福祉。党的二十大报告中提到要加快构建新发展格局,着力推动高质量发展;要增进民生福祉,提高人民生活品质。我们作为电力工程的建设者,要更加努力,把工程项目建设好,为贵州高质量发展做好电力基础设施建设保障。”南方电网贵州电网建设分公司第一业主项目部项目经理付振伟说,目前公司承建的7个220千伏电网县域全覆盖工程和2个500千伏电网工程,正以党建引领,统筹抓好疫情防控和施工安全,开足马力加快建设,确保项目如期投运。
