7月30日,电建电投公司盘南低热值煤发电项目1号机组发电机转子穿装一次成功,标志着核心设备安装进入“攻坚收尾阶段”,为后期的机组接线、油系统安装、整体调试奠定了坚实基础。
重达66.5吨、长12.55米的发电机转子穿装,是发电机安装的“咽喉”环节,作业难度大、风险高,对精度和安全管控要求极高。为确保穿装一次成功,盘州公司多次组织施工方、监理及设备厂家,深入研讨、优化穿装方案、技术措施与安全措施,形成了完备方案。

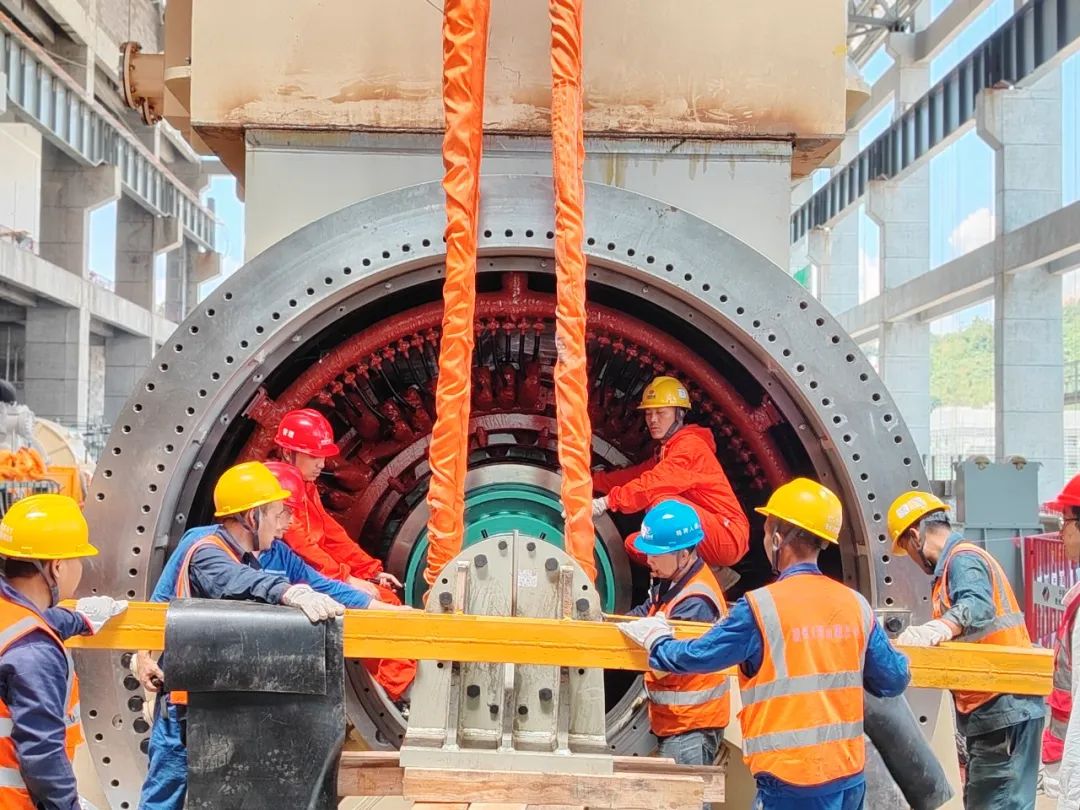

9时26分,本次转子穿装工作正式开始,在现场总指挥的统一协调部署下,作业人员各司其职、紧密配合,不断调整配重、优化轴颈支架、改善滑块受力,确保操作精准性与稳定性;严密监视发电机汽端、护环、端部线圈等重要部位,实时调整穿装间隙,实现了整个穿装过程的可控、在控。
经过全体作业人员近两个半小时的团结协作,11时48分,发电机转子顺利、安全地穿入定子膛内,1号发电机转子穿装工作圆满完成。
